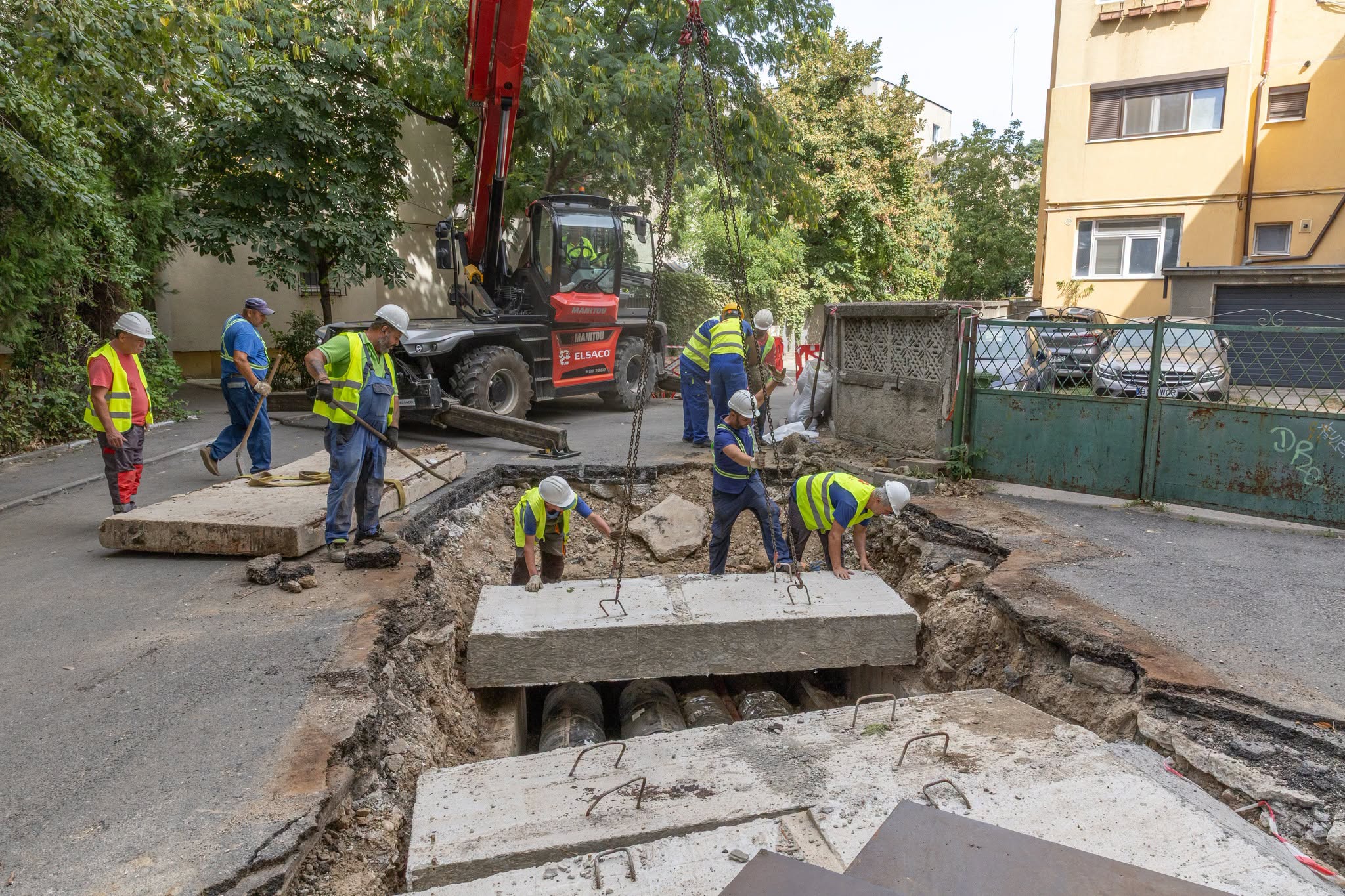

Șantierele de termoficare din Capitală avansează, potrivit Primăriei Municipiului București (PMB). Până la finalul anului, ar trebui schimbați 76 de kilometri de conducte, care deservesc circa 4.900 de blocuri.
Lucrările la 28 de kilometri de conductă, parte din rețeaua principală, au fost finalizate recent. Încă 37 de kilometri se află într-un stadiu avansat și ar trebui modernizați în această toamnă.
„Șantierele sunt gata în proporție de 95%, astfel că, până în iarnă, încă 438 de blocuri vor avea apă caldă și căldură fără probleme”, a transmis autoritatea locală.
Alți 63 de kilometri de conducte se află în diferite stadii de execuție. Lucrările sunt finanțate din fonduri europene nerambursabile, printr-un contract semnat încă din 2020, care viza modernizarea a 212 de kilometri de conducte. În acest caz, șantierele trebuie finalizate, cel târziu, până la finalul anului viitor.
Valoarea totală a investiției se ridică la 1,76 miliarde lei, dintre care 1,3 miliarde lei provin din fonduri nerambursabile.
În situația în care termenele de finalizare nu sunt respectate, Primăria Capitalei riscă să piardă banii, fapt ce ar duce la imposibilitatea modernizării sistemului care, în fiecare iarnă, înregistrează avarii ce îi lasă pe bucureșteni fără apă caldă și căldură.
Alți 11 kilometri de rețea, care deservesc aproximativ 66 de blocuri de locuințe, se află deja în execuție și urmează să fie finalizați până la finalul anului. În acest caz, costurile au fost suportate în proporție de circa 95% din bugetul local.
Potrivit PMB, odată cu modernizarea rețelei termice din București, muncitorii aflați pe șantiere au intervenit și pentru schimbarea plăcilor care acoperă țevile proaspăt schimbate. Măsura vine în sprijinul infrastructurii rutiere, întrucât previne susținerea asfaltului peste canalele țevilor.
Șantierele de termoficare de pe 67 de străzi au fost finalizate
Săptămâna trecută, Primăria Capitalei a anunțat că au fost finalizate șantierele de termoficare de pe 67 de străzi. În cadrul acestor lucrări au fost schimbați 28 de kilometri de conducte care deservesc alimentarea cu apă caldă de consum pentru 244 de blocuri și 69 de imobile, după cum scria Buletin de București aici.
Lucrările finalizate au fost efectuate la rețeaua principală și se află pe străzi din sectoarele 1, 2, 3, 4 și 5.
Sectorul 1
- Strada Cluj, Strada Turda, Strada Abrud, Strada Iordache Golescu, Parcul Regina Maria, Intrarea Mănăstirea Bistrița, Strada Barbu Lăutaru, Strada Radu Greceanu, Calea Griviței, Bd. Nicolae Titulescu, Strada Petru Rareș, Bd. Banu Manta, Strada Teodosie Rudeanu, Strada Pictor C.C. Szathmary, Strada Frosa Sarandy, Strada Dr. Iacob Felix, Bd. Ion Mihalache;
Sectorul 2
- Str. Mașina de Pâine, Str. Vaporul lui Assan, Str. Irimicului, Șos. Ștefan cel Mare, Str. Luncșoara, Aleea Deda, Aleea Luncșoara, Str. Doctor Calistrat Grozovici;
Sectoarele 2 și 3
- Bd. Basarabia, Str. Câmpia Libertății, Intr. Gheorghe Tudorache, Str. Ion Țuculescu, Intr. Sabiţei. Str. Căpitan N. Licăreț, Str. Gruiul Argeșului, Str. Baba Novac, Str. Constantin Brâncuși, Bd. Nicolae Grigorescu;
Vezi lista completă a străzilor unde s-au finalizat lucrările de termoficare din Capitală aici.
