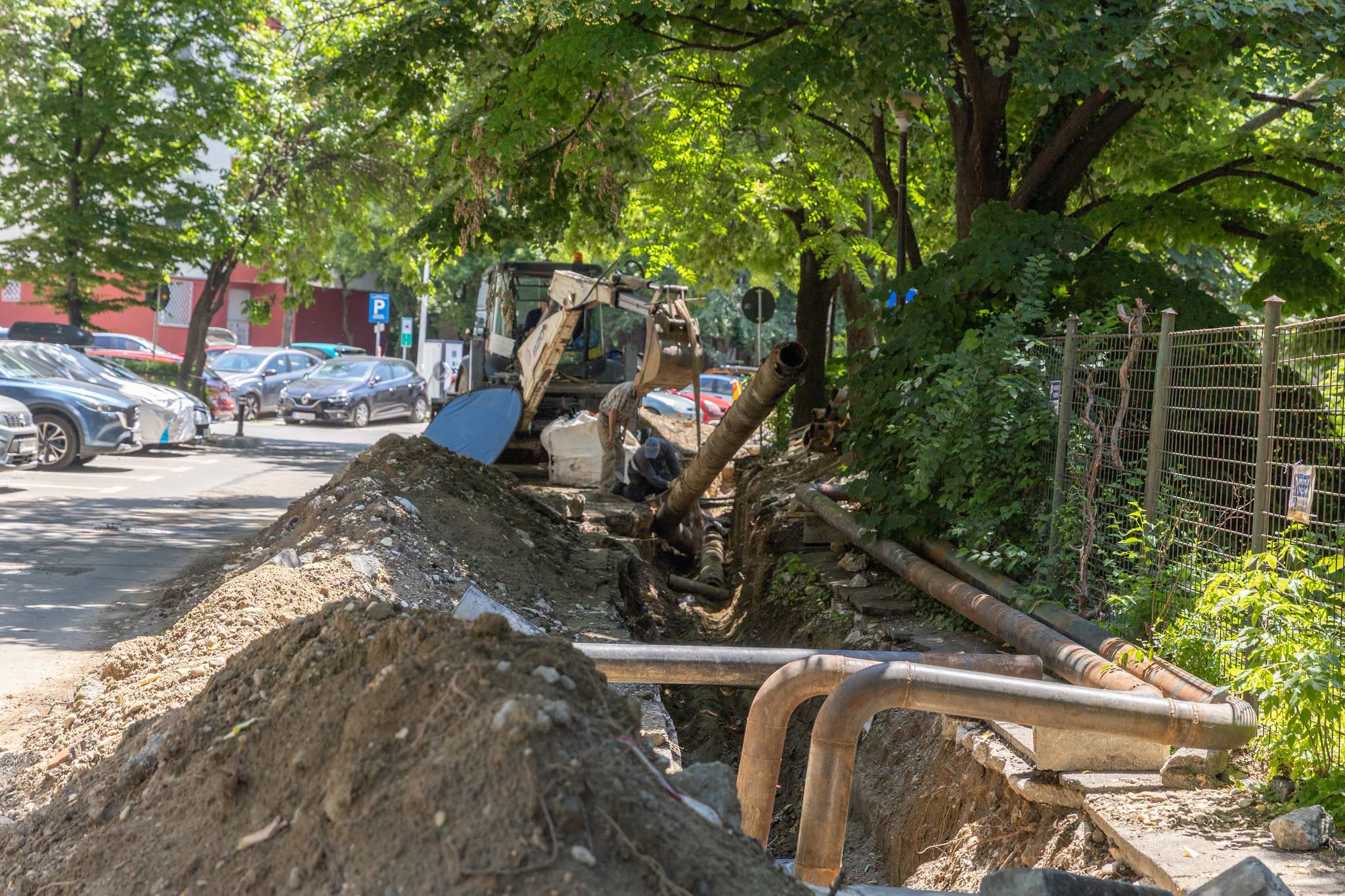

O vizită neanunțată pe un șantier de termoficare din Capitală a scos la iveală lipsa de mobilizare: doar trei muncitori se aflau pe teren, la punctul de lucru de pe Calea Văcărești, deși Primăria Capitalei a solicitat ca numărul să fie suplimentat.
Lucrările ar fi trebuit deja finalizate, fiind începute cu trei ani în urmă, însă stadiul de execuție a ajuns la doar 30% pe acest lot. În acest context, autoritatea locală riscă să piardă finanțarea europeană pentru realizarea lucrărilor, avertizează primarul Ciprian Ciucu.
„Este vorba despre un proiect care ar fi trebuit să fie gata până în acest moment. Ei bine, nu e. S-a lucrat abia 30%, mi se pare anormal.
Pare că e o firmă neserioasă, Energomontaj, care nu vrea să livreze sau nu are capacitatea de a livra. Colegii mei din primărie au trimis notificări să se mobilizeze, nu au făcut-o. Avem finanțări europene și riscăm să pierdem bani dacă lucrările nu sunt gata la timp” a transmis edilul într-o postare de Facebook.
În urma verificărilor din teren, în toate cele patru puncte verificate, au fost găsiți un total de 37 de muncitori.
Ciucu promite că urmează să aibă o nouă discuție cu constructorul și că va pune presiune pentru o mai bună mobilizare de șantier: „Voi chema și celelalte firme care sunt în asociere și care au capacitatea să ajute”.
CITEȘTE ȘI ELCEN lansează licitația pentru noua centrală de cogenerare de la CET Grozăvești
Peste 100 de km de rețea trebuie modernizați până la final de 2027
Aproximativ 106 kilometri de rețea de termoficare, adică circa 212 kilometri de conducte, trebuie modernizați până la finalul anului 2027, potrivit unui contract de finanțare semnat de Primăria Capitalei cu Ministerul Investițiilor și Proiectelor Europene, în 2020.
Valoarea investiției se ridică la 1,76 miliarde lei, dintre care 1,3 miliarde lei provin din fonduri nerambursabile.
În situația în care termenele de finalizare nu sunt respectate, Primăria Capitalei riscă să piardă banii, fapt ce ar duce la imposibilitatea modernizării sistemului care, în fiecare iarnă, înregistrează avarii ce îi lasă pe bucureșteni fără apă caldă și căldură.
Proiectul a fost împărțit în cinci loturi, iar lucrările au fost demarate încă din 2023.
Dintre toate loturile, cele mai mari întârzieri se întregistrează pe lotul 5, cel verificat de primarul general în cursul zilei de joi, 11 iunie, și care are o lungime totală de 24 de kilometri.
În prezent, doar 56 de kilometri de rețea, adică 112 kilometri de conducte, au fost finalizați. Pe lângă aceștia, există alți 40 de kilometri de rețea unde se lucrează în prezent.
Așadar, pentru alți 10 kilometri, lucrările nu au fost începute nici până în prezent.
