CET Progresu a fost oprită din nou, din cauza avariilor din rețeaua de termoficare a Capitalei. Peste 2.300 de blocuri au agent termic la un nivel deficitar, în timp ce alte peste 1.400 de blocuri au rămas fără apă caldă.
Defecțiunile au fost detectate în timpul manevrelor de echilibrare hidraulică, în urma opririi CET Sud, pentru revizia anuală programată și a pornirii centralei electrotermice de la Progresu.
În afară de locuitorii Sectorului 1, sunt afectați bucureștenii din toate celelalte cinci sectoare.
Termenul estimat de Termoenergetica pentru remedierea situației este 19 august, ora 23.00.
Excepție face un bloc de pe Strada Toporași, care va reprimi agent termic abia pe 30 august, la ora 23.00. (Mai multe detalii aici).
CITEȘTE ȘI: Abia inaugurată, Autostrada Bucureștiului s-a stricat: gropi în asfalt între Glina și Vidra
Peste 4.000 de blocuri au rămas fără apă caldă. Care a fost cauza
„CET Progresu a fost oprită astăzi, 17 august, la ora 17, din cauza avariilor majore din rețeaua de termoficare ce alimentează clienții finali cu agent termic.
Echipele ELCEN și Termoenergetica au făcut toate eforturile pentru a menține echilibrul hidraulic, însă condițiile tehnice nu au permis funcționarea în condiții de siguranță .
Astfel, pentru prevenirea unor avarii grave la nivelul instalațiilor energetice din CET Progresu, centrala a fost oprită forțat”, se arată într-un comunicat al Electrocentrale București (ELCEN).
Compania transmite că, din cauza avariilor și pierderilor uriașe de agent termic din rețeaua de termoficare operată de Termoenergetica, CET Progresu a funcționat oricum în ultimele zile la limita de avarie.
„CET Progresu va fi repornită imediat ce Compania Municipală Termoenergetica va remedia avariile și va asigura parametrii minimi de funcționare a centralei”, transmite ELCEN.
CITEȘTE ȘI: Haos pe traseul liniei 41: tramvai suspendat, autobuze mari retrase, călători lăsați în stradă
De ce durează o reparație atât de multe zile
O avarie nu este doar o simplă reparație, implică mai multe etape tehnice, fiecare cu provocările ei, a explicat Termonenergetica, într-un mesaj în care dorește să explice de ce o avarie nu poate fi rezolvată „peste noapte”.
Etapele intervenției:
1. Sectorizarea și golire rețelei: se închid vanele, se aerisește galeria și se asigură accesul în siguranță. Durată: 4–12 ore.
2. Localizarea exactă a avariei: se face prin inspecție vizuală și verificarea conductei.
3. Săpătura și decopertarea: accesul la conductă presupune utilaje grele și muncă manuală, mai ales în zone greu accesibile.

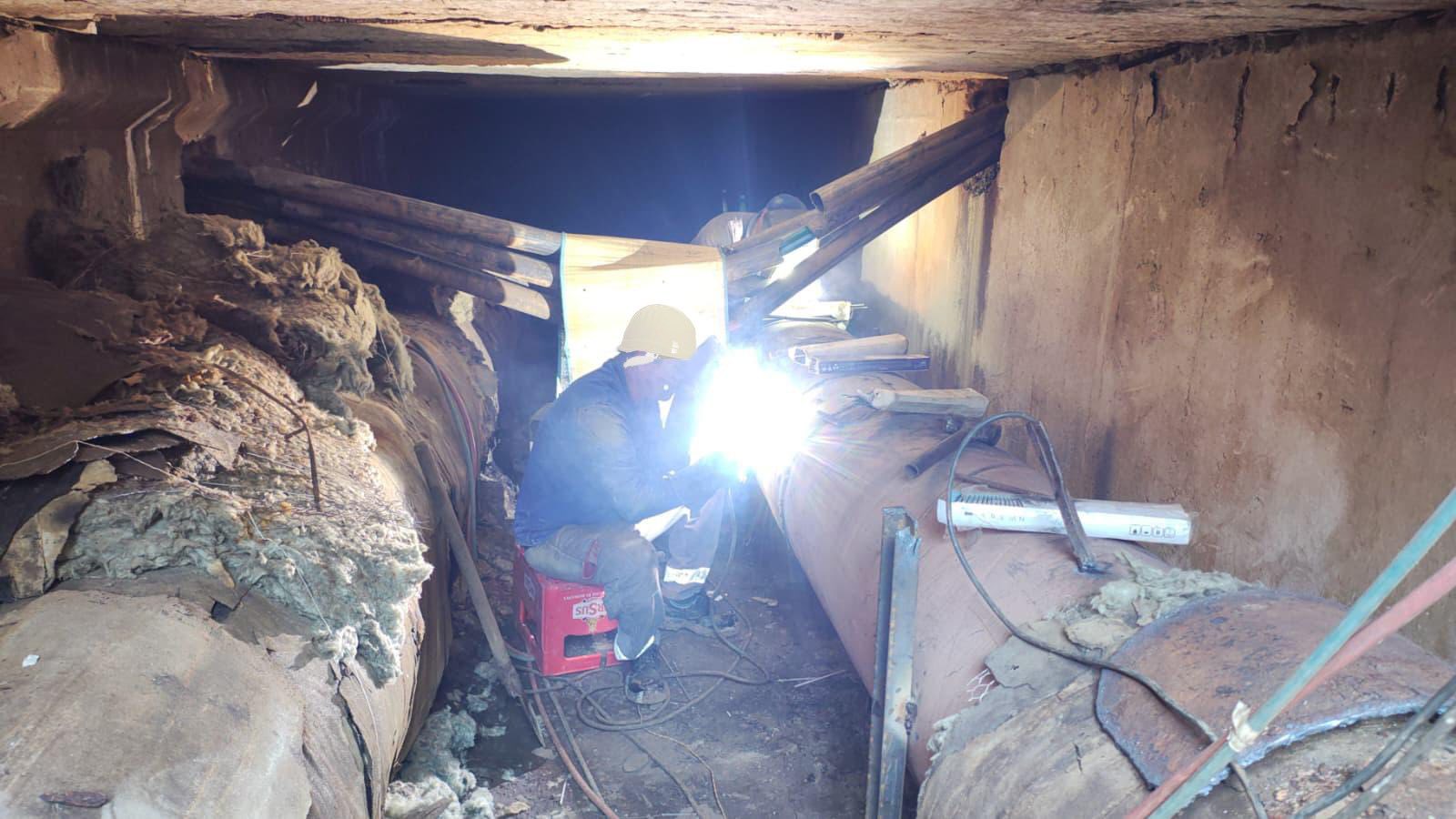

4. Tăierea și înlocuirea secțiunii afectate: sudura este realizată cu precizie, urmată de răcire și consolidare.
5. Testarea și reumplerea rețelei: se verifică etanșeitatea sub presiune și se echilibrează hidraulic întregul sistem.
Fiecare etapă poate lua până la 12 ore. • Condițiile meteo nefavorabile sau terenul dificil pot prelungi intervenția.
„În medie, remedierea completă durează 3–4 zile, pentru a asigura siguranța rețelei și a echipelor. În cazul rețelelor vechi, avaria poate reapărea după reumplere, ceea ce înseamnă reluarea întregului proces.
În spatele fiecărei reparații se află zeci de ore de muncă și echipe dedicate, care lucrează continuu pentru ca dumneavoastră să aveți căldură și apă caldă”, afirmă Termoenergetica.
