Termoficare | Apa caldă mai întârzie. Revine în toate blocurile abia pe 22 august. Încărcarea rețelei a fost făcută progresiv

394

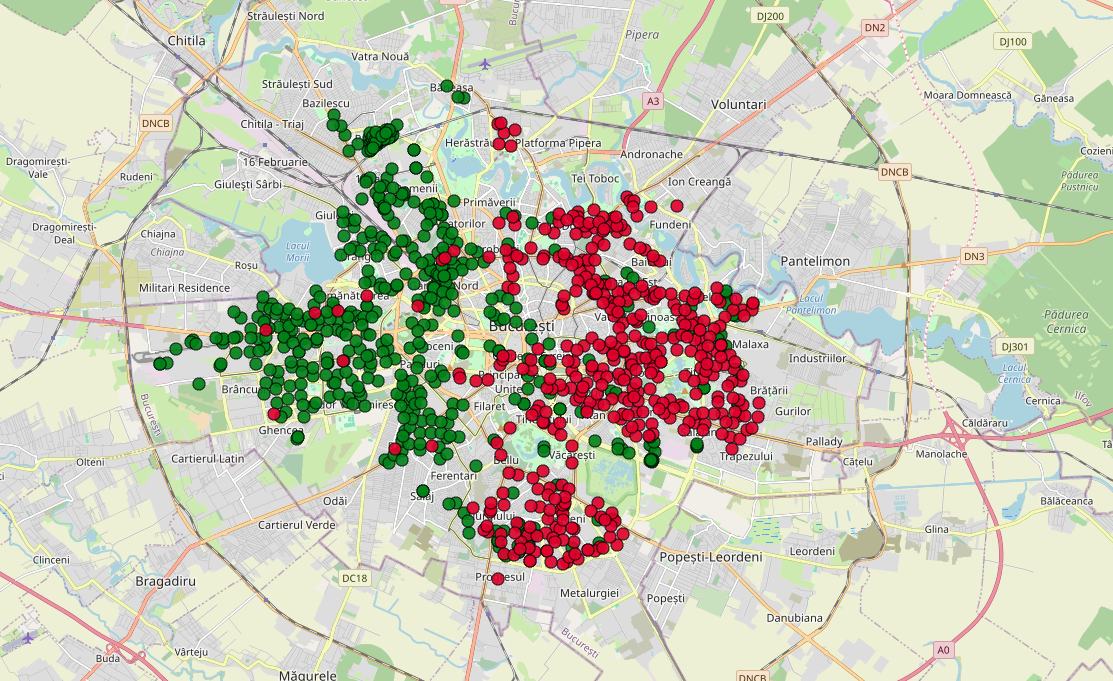

Apa caldă mai întârzie o zi. Termoenergetica: A început încărcarea rețelei pentru sectoarele 2 și 3. Foto: Termoenergetica
Apa caldă mai întârzie o zi. Termoenergetica: A început încărcarea rețelei pentru sectoarele 2 și 3. Foto: Termoenergetica

Apa caldă mai întârzie o zi. Echipele Termoenergetica continuă lucrările de reparație a avariei majore produse duminică, 17 august, care a lăsat jumătate din blocurile Capitalei fără apă caldă, anunță compania.

UPDATE 24 august: Încă patru zile adăugate la termenul pentru revenirea apei calde

Noul termen avansat de Termoenergetica pentru ca apa caldă să revină la robinet în toate blocurile din București este 26 august.

Motivul pentru care robinetele sunt încă goale: compania menționează la cauze funcționarea deficitară a apei calde de consum din cauza manevrelor de echilibrare hidraulică a rețelei termice și faptul că nu s-a încheiat, nici după șase zile, încărcarea etapizată a rețelei, după avaria majoră din 19 august.

Cele mai afectate sunt, în continuare, sectoarele 2, 3 și 4.


UPDATE 22 august: Apa caldă mai întârzie. Încă 4.461 de blocuri sunt fără agent termic

În prezent, sistemul de termoficare din București funcționează la doar 48% din capacitate. În prezent, încă mai sunt 4.461 de blocuri fără apă caldă.

Totuși, Termoenergetica estimează că vineri, 22 august, până la ora 23.30, apa caldă ar trebui să revină în toate blocurile afectate de avaria de săptămâna trecută.

Pentru unele puncte termice din Sectorul 4, revenirea agentului termic este estimată abia pentru data de 29 august.


UPDATE 20 august: Apa caldă revine în toate blocurile abia pe 22 august

ELCEN a anunțat că, urmare a solicitării transmise de Compania Municipală Termoenergetica București (CMTEB), CET Progresu a fost repornit în noaptea de luni spre marți, astfel că centrala furnizează energie termică la parametrii solicitați de operatorul rețelei de termoficare.

Termoenergetica a menționat că echipele sale au finalizat lucrările de remediere a avariei la conducta magistrală cu diametrul de 1000 mm și vechime de aproape 40 de ani, în data de 19 august.

În prezent, rețeaua primară se încarcă etapizat pentru a evita o nouă fisurare sau spartură. Procesul de încărcare depinde direct de starea de degradare a conductelor precum și de lungimea conductei magistrale care trebuie încărcată, în acastă situație aproximativ 100 de kilometri.

Reumplerea rețelei se realizează treptat atât pe conducta de tur, cât si pe cea de retur, iar apoi se echilibrează hidraulic întregul sistem. Această etapă poate dura chiar și 12 ore”, a precizat Termoenergetica.

În unele blocuri apa caldă a revenit deja. Dar pentru altele. noul termen avansat, pentru toate blocurile, este 22 august, de la ora 23.30, potrivit informării CMETB.

CITEȘTE ȘI: TERMOFICARE | CET Progresu a fost repornit. Apa caldă a revenit la unele blocuri. Altele așteaptă până pe 22 august


Când va reveni apa caldă în București

Avaria s-a produs la o conductă magistrală cu o vechime de aproape 40 de ani și un diametrul de 1000 de mm, la intersecția Șoselei Mihai Bravu cu Splaiul Unirii.

Tronsonul de conductă afectată, de aproximativ 1 km, a fost izolat și apoi secționat în două zone de intervenție, pentru a permite reparațiile etapizat.

Inițial, Termoenergetica anunțase că bucureștenii vor primi apă caldă cel mai devreme pe 19 august, de la ora 23.00, potrivit estimărilor Termoenergetica.

Marți, termenul a fost prelungit cu o zi, până pe 20 august, ora 23.00

Apa caldă mai întârzie, chiar dacă a fost începută încărcarea rețelei

Patru echipe de intervenție au finalizat reparațiile la două avarii pe conducta DN 800mm și o alta, pe conducta DN 1000mm în cursul nopții trecute, astfel încât încărcarea rețelei care alimentează Sectoarele 2 și 3 din CET Progresu a fost începută în această dimineață.

Alte patru echipe continuă lucrările în cea de-a doua zonă de intervenție.

Termoenergetica subliniază că pentru repornirea CET Progresu este necesar să fie îndeplinit minimul tehnic de funcționare, respectiv 60 Gcal și un debit de 1500 t/h.

La momentul redactării acestui articol, sistemul de termoficare funcționează la o capacitate de 44%, cu aproape 5.200 imobile fără apă caldă, potrivit aplicației Termoalert.

Termenul estimat pentru finalizarea tuturor lucrărilor este 20 august 2025, ora 23.00.

CITEȘTE ȘI: TERMOFICARE | Jumătate din blocurile din București au rămas fără apă caldă. Ce s-a întâmplat

De ce durează atât de mult repararea unei avarii

O avarie nu este doar o simplă reparație, implică mai multe etape tehnice, fiecare cu provocările ei, a transmis Termonenergetica, într-un video în care dorește să explice de ce o avarie nu poate fi rezolvată „peste noapte”.

Intervenția se face în mai multe etape:

1. Sectorizarea și golire rețelei: se închid vanele, se aerisește galeria și se asigură accesul în siguranță. Durată: 4–12 ore.

2. Localizarea exactă a avariei: se face prin inspecție vizuală și verificarea conductei.

3. Săpătura și decopertarea: accesul la conductă presupune utilaje grele și muncă manuală, mai ales în zone greu accesibile.

4. Tăierea și înlocuirea secțiunii afectate: sudura este realizată cu precizie, urmată de răcire și consolidare.

5. Testarea și reumplerea rețelei: se verifică etanșeitatea sub presiune și se echilibrează hidraulic întregul sistem.

CITEȘTE ȘI: VIDEO | De ce durează atât de mult repararea unei avarii în rețeaua de termoficare
